西宁石材厂幕墙干挂石材施工流程

来源:admin  |  发布时间: 2020-06-01  |   次浏览

清理基层--测量放线--预埋板安装--安装钢架(钢材)--膨胀螺栓--连接件安装--石材安装--嵌缝清洁--成品保护

石材幕墙干挂石材施工流程

石材幕墙干挂石材施工

  1、清理基层:对基层墙体进行垂直度、平整度检查,必要时进行凿除、修整;

  2、测量放线:根据设计要求在地上放样并弹出骨架、饰面轮廓线和墙上水平基准线,并放好各部位的垂直槽钢线;

  3、预埋板安装:按照竖龙骨槽钢位置,确定埋板位置,在墙上用膨胀螺栓固定埋板。建议采用5-8mm厚钢板用φ10金属膨胀螺栓固定,埋板上下间距不宜大于3000mm,横向间距同竖龙骨间距,一般应小于1000mm。

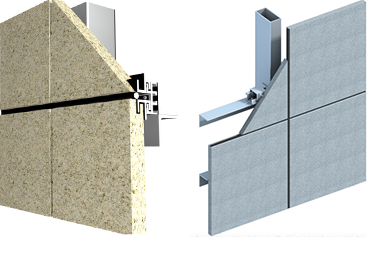

  4、安装钢架:连接件采用角钢与结构预埋铁三面围焊,连接件的固定位置按连接件弹线位置确定,采取水平跟线、中心对线、先点焊、确定无误后再施焊的方法;

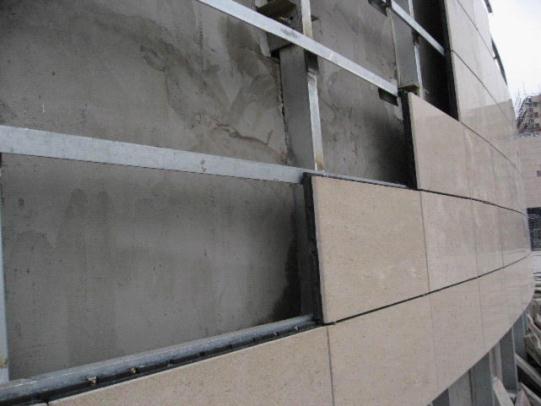

石材幕墙干挂石材施工流程

安装钢架后安装石材面板

  5、膨胀螺栓:待连接件或次龙骨焊接完成后,用不锈钢螺栓对不锈钢挂件进行连接。不锈钢销钉位置,T型不锈钢挂件位置通过挂件螺栓孔的自由度调整,板面垂直无误后,再拧紧螺栓,螺栓拧紧度以不锈钢弹簧垫完全压平为准,隐检合格后方可进行下道工序;

  6、墙面修整。如果混凝土外墙表面有局部凸出处会影响扣件安装时,须进行凿平修整。

  7、弹线。从结构中引出楼面标高和轴线位置,在墙面上弹出安装板材的水平和垂直控制线,并做出灰饼以控制板材安装的平整度。先安装好第一块作为基准,其平整度以事先设置的灰饼为依据,用线垂吊直,经校准后加以固定。一排板材安装完毕,再进行上一排扣件固定和安装,板材安装要求四角平整,纵横对缝;

  8、嵌缝清洁:用专用填缝剂嵌缝、清洁;

  9、成品保护:专用保护膜做成品保护;

  总结:石材干挂内部骨架方式有很多中,根据各个项目具体情况而定;

  石材干挂的施工流程大概分为清理基层、弹线分块、预埋板安装、安装钢架、膨胀螺栓、连接件安装、石材安装、嵌缝清洁、成品保护等9个步骤,可能个别项目可能会有特殊处理。

  切割。按照设计图图纸要求在施工现场进行切割,由于板块规格较大,宜采用石材切割机切割,注意保持板块边角的挺直和规矩。

  2、磨边。板材切割后,为使其边角光滑,可采用手提式磨光机进行打磨。

  3、钻孔。相邻板块采用不锈钢销钉连接固定,销钉插在板材侧面孔内。孔径Φ5mm,深度12mm,用电钻打孔。由于它关系到板材的安装精度,因而要求钻孔位置准确。

石材幕墙干挂石材施工流程

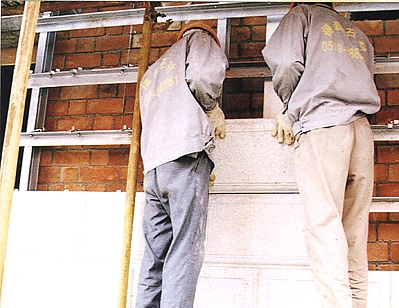

钻孔设计安装

  4、开槽。由于大规格石材的自重大,除了由钢构件将板块下口托牢以外,还需在板材中部开槽设置承托扣件以支承板材的自重。

  5、涂防水剂。在板材背面涂刷一层丙烯酸防水涂料,以增强外饰面的防水性能。

  6、连接件安装:一般采用“预埋件+连接板+不锈钢挂件”, 预埋件一般由施工时完成。

  7、石材安装: 首先应根据图纸核对板材规格,核对无误后进行板端开槽(开槽深度为15mm)和板材安装;安装板块的顺序是自下而上进行,在墙面最下一排板材安装位置的上下口拉两条水平控制线,板材从中间或墙面阳角开始就位安装。

  8、墙面涂刷防水剂。由于板材与混凝土墙身之间不填充砂浆,为了防止因材料性能或施工质量可能造成的渗漏,在外墙面上涂刷一层防水剂。以加强外墙的防水性能。

  9、板材安装。安装板块的顺序是自下而上进行,在墙面最下一排板材安装位置的上下口拉两条水平控制线,板材从中间或墙面阳角开始就位安装。先安装好第一块作为基准,其平整度以事先设置的灰饼为依据,用线垂吊直,经校准后加以固定。一排板材安装完毕,再进行上一排扣件固定和安装,板材安装要求四角平整,纵横对缝。

  10、板材的固定。钢扣件和墙身用胀锚螺栓固定,扣件为一块钻有螺栓安装孔和销钉孔的平钢板,根据墙面与板材之间的安装距离进行调整。扣件上的空洞都为椭圆形,以便安装时候调整位置。

  11、板材接缝的防水处理。石材饰面接缝处的防水处理采用密封硅胶嵌缝。嵌缝之前先在缝隙内嵌入柔性条状泡沫聚乙烯材料作为衬底,以控制接缝的密封深度和加强。
